Plomberie-chauffage

29 mai 2026.

29 mai 2026.

29 mai 2026.

29 mai 2026.

29 mai 2026.

Ainsi, la restauration de l'appui du fenestrou de l'entrée du logis est terminée.

Le prochain travail que je souhaite confier à Guillaume ROY est la restauration du linteau de la cheminée de la tour sud-ouest. Guillaume viendra mercredi prochain participer à la réunion de chantier avec Arnaud PAQUIN afin de prendre ses instructions. Il n'est pas exclus qu'il soit également chargé du remontage du manteau de cheminée correspondant, du rebouchage d'un trou de ce conduit, à l'étage et vers l'avant-cour, ainsi que du chemisage intérieur de ce conduit.

Bref, on me paraît bien partis pour conforter la maçonnerie de cette tour comme il convient, ce qui permettrait d'y faire entrer en toute sécurité le gros tuyau d'arrivée de l'eau chauffée en provenance de la chaufferie à installer sous la charreterie.
Très bon contact, ce matin, avec Mme Christel MARIE, du magasin "Aubade" de Flers.

Pour le futur cabinet de toilettes du rez-de-chaussée du bâtiment nord, elle recommande de retenir l'"hypothèse B", avec les commentaires suivants :
- douche sur mesures d'une largeur de 85 cm ;
- menuiseries du fenestrou en P.V.C. et non plus en chêne ;
- cuvette de w.-c. murale ;
- lavabo d'une largeur optimisée à gauche de la pièce quand on entre ; j'ai demandé que le lavabo soit d'une forme compatible avec mes usages habituels.

Elle doit me fournir un plan 3-D.

P.S. (du 3 juin 2026 à 9 heures) : Voici la représentation en 3-D de la proposition d'"Aubade" :

Je remarque que, sous la douche, Christel MARIE a pensé au strapontin des p'tits vieux.

Elle tient, apparemment, et malgré le placo signalé, à nous proposer une cuvette de w.-c. suspendue mais hésite, semble-t-il, sur son orientation. Quant à moi, je préfère la première qui éviterait à la porte de raboter des genoux.

Je vais pouvoir commencer à réfléchir à l'implantation de miroirs. Dans de petites salles d'eau comme celle-ci, j'aime qu'ils couvrent une grande partie de la surface des murs.

P.S. (du 7 juin 2026 à 7 heures) : Carole a souhaité discuter certains choix illustrés par ce plan, comme les dimensions et l'orientation du lavabo ou le dispositif de fermeture de la cabine de douche. Pour l'essentiel, elle a fini par se ranger à ce plan, si ce n'est qu'elle demande de prévoir une tablette au-dessus du lavabo, un lavabo monté sur des pieds chromés (à l'anglaise) ainsi qu'un porte-serviettes électrique en sortie de douche.
À 9 heures du matin, avant d'aller chez "Aubade", j'ai fait étape à l'ancien magasin "Porcellanosa", repris par "Guibout Matériaux" à Flers.

Là, le "commercial" a écouté ma demande d'une oreille distraite et s'est satisfait de me dire qu'"on (me) recontactera".

Voilà exactement le type de branleur avec qui je ne souhaite pas perdre mon temps.
J'ai tardé (par rapport à mes habitudes) à rédiger mon compte rendu de la dernière réunion de chantier parce que, à dire vrai, j'en suis sorti avec un sentiment de frustration. Car je trouve la maîtrise d’œuvre trop molle à mon gré, et ceci de façon récurrente en dépit des signaux que j'émets depuis un moment.

En effet, Arnaud PAQUIN n'avait convoqué aucune entreprise alors que je suis, depuis longtemps, demandeur d'un calendrier de fin des travaux de la "tranche A" ou de démarrage de la "tranche B". Rien de tel n'avait été préparé, rien de tel n'a donc pu être annoncé.

J'avais toutefois pris l'initiative de demander au plombier, Jean-Baptiste LETERTRE, de "Jannelec", au tailleur de pierres, Guillaume ROY, et à Igor d'être des nôtres :

3 juin 2026.

Sébastien LEBOISNE, en vacances cette semaine, s'était excusé.

1 - Sur la "tranche A" (qui devait être terminée pour juillet 2025), rien ne s'est dit et tout reste donc "en stand-by" :
- Quand Alexandre GURY livrera-t-il enfin les menuiseries métalliques de la "tranche A" ? Mystère !
- Quand Sébastien LEBOISNE livrera-t-il la porte extérieure de l'arrière-cuisine ? Mystère ! Et quid de la grille du judas de cette porte (forme, délais) ? Mystère !
- Tout au plus Igor a-t-il pu confirmer être prêt à lever la réserve relative à son travail sur l'appui de la fenêtre est de la salle-à-manger mais rien de ferme ne lui a été demandé quant au calendrier correspondant. Igor renvoie donc à son retour quand on lui demandera de réaliser les bandes de redressement de la "tranche B", c'est-à-dire à un horizon toujours indéfini.

2 - À part ceci, de la "tranche B", il ne fut point question :
- Sur la date de début des travaux : mystère, pas un mot !
- Sur la date de fin des travaux : mystère !

3 - À propos de la "tranche C" : je n'avais pas reçu avant cette réunion de chantier, même sous forme d'un inconfortable fichier "pdf", les plans de ces diverses menuiseries modifiées par l'architecte à la suite de la réunion précédente. J'ai donc dû me contenter d'un survol rapide, lors de cette réunion-ci, de ces plans tirés en format "A3". À charge pour moi, m'a-t-il été demandé, de présenter ensuite mes remarques par écrit (ce que je ferai dès que possible).

Tout cela est-il sérieux quant à la méthode ? Alors que tant de retards se sont accumulés, j'en doute, moi qui n'apprécie que modérément les interminables bavardages de banquet ou de salon, sans queue ni tête ni ordre du jour, même en agréable compagnie comme en l'espèce.

Les documents que j'avais communiqués (notamment les ouvrages du centre de recherche des monuments historiques) ne m'ont pas été rendus. Arnaud PAQUIN m'a toutefois dit les avoir feuilletés.

Le heurtoir que j'avais prêté est retoqué car trop 18è mais ne m'a pas été rendu. Ceci est un détail.

En résumé, je n'ai toujours pas en mains la demande d'autorisation de travaux relative à la "tranche C".
Combien de temps faudra-t-il encore l'attendre ? Mystère, un de plus !

4 - Sur un point important (le circuit de chauffage dans le logis, en aval de la charreterie), la présence du plombier a permis d'apporter enfin un peu de substance à la réunion. Il a été entendu que :
- l'architecte va préparer ses recommandations en la matière, en prévoyant une installation susceptible d'être phasée dans le temps ;
- le plombier présentera ensuite son devis.

J'ai en outre retenu la remarque d'Arnaud PAQUIN à propos de la sortie des gaz brûlés de la chaudière. Il faudra en effet implanter, le temps où on se contentera d'une chaudière au fuel, une cheminée en inox dépassant de la toiture. Sortant du versant sud de la charreterie, elle ne se verrait guère du manoir.

Sur le fond, il y a, en matière de plomberie et de chauffage, des questions sur lesquelles je suis "a priori" incompétent, comme :
- le besoin de prévoir un gros regard à l'extérieur de la tour sud-ouest, regard qui remplacerait le précédent :

3 juin 2026.

- la nécessité de "stations intermédiaires" (je ne sais plus le bon terme) à répartir intelligemment dans le logis ;
- la puissance et l'emplacement des pompes, chauffe-eau ou citernes à prévoir pour une bonne circulation des liquides, avec un encombrement minimal dans les pièces d'habitation.

Igor a été chargé de soulever, le moment venu, deux rangs de dalles dans l'entrée du logis afin de permettre le passage de tuyaux de bon calibre et en nombre suffisant.

5 - Avec le plombier, on a également examiné l'état actuel du futur cabinet de toilettes du rez-de-chaussée du bâtiment nord :
- sur le sol, dans le coin au fond à gauche de la pièce, trois tubes ne servent à rien et pourront être éliminés ; les quatre autres sont plus gênants mais je ne sais plus pourquoi ils avaient été mis là (une enquête menée grâce aux photos du site favori ne m'a pas permis de retrouver immédiatement l'idée en question). Mais je me souviens d'avoir pensé, à une époque lointaine, installer un radiateur contre le pignon ouest du bâtiment nord, sous la petite fenêtre ; ceci expliquerait une paire de ces tuyaux et donnerait à penser que l'autre alimente le radiateur effectivement en place dans la chambre de Carole ; pour en avoir le cœur net, il faudra que je me replonge dans mes archives-photos :

5 juin 2026.

Si on conserve ces deux paires de tuyaux, on essayera de les rabattre au maximum dans l'angle du mur ; le plombier a proposé de faire intervenir le marteau-piqueur d'un de ses compagnons ; j'ai préféré charger Igor de tout ce travail délicat ; il devra veiller à ne pas taper sur le circuit de chauffage par le sol déjà installé dans cette pièce :

18 avril 2011.

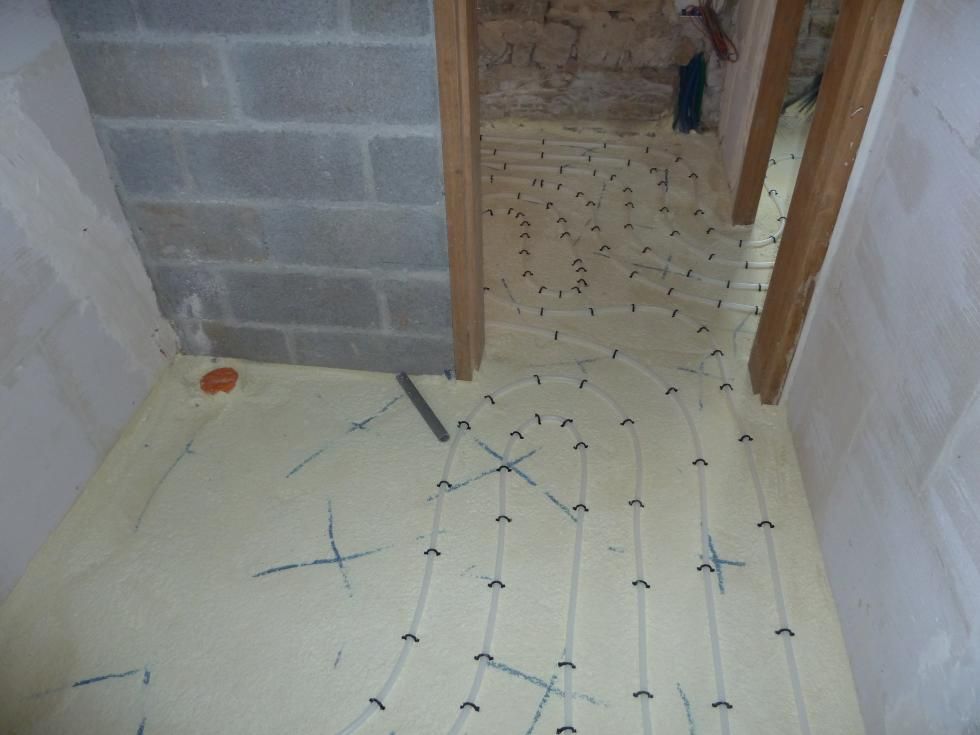

Tant qu'à faire, voici pour rappel l'emprise au sol de ce circuit de chauffage dans le coin où serait installée la cuvette de w.-c. :

18b avril 2011.

6 - La présence du tailleur de pierres a permis d'avancer sur les questions de son ressort :
- à propos du linteau de la cheminée de la salle-à-manger du logis, il va préparer son devis pour la sculpture de "mon" écu et la gravure de "ma" devise latine ; en revanche, "ma" devise béarnaise pourrait être peinte, plutôt qu'incisée ;
- pour le linteau de la cheminée de la tour sud-ouest, on a examiné les deux pierres repérées par Guillaume dans mes stocks. Sur la base de ce qu'on a vu (c'est-à-dire sans pouvoir retourner les deux pierres en question), ...

3 juin 2026.

3 juin 2026.

... le choix s'est porté sur une pierre déjà ouvragée d'un côté mais comportant une feuillure de l'autre (celui qui serait vu) ; l'architecte a déclaré que ce défaut ne serait pas gênant, donc donné son feu vert à l'emploi de cette pierre :

3 juin 2026.

Pour le reste, pas un mot utile du plombier à propos de la cave. Il paraît effrayé par mes demandes simultanées d'informations préalables sur ce qu'il y a lieu de faire dans divers bâtiments (bâtiment nord, charreterie et logis, cave). Si tel est le cas, je trouve qu'il s'effraye de peu ou ignore la réalité de ce chantier, notamment ses contraintes aussi nombreuses que diverses, dont je suis, pour ma part, obligé de m'accommoder depuis trente-cinq ans.

De même, aucune date n'a été proposée par l'architecte pour la prochaine réunion de chantier qui devrait à mon avis accoucher enfin :
- d'un calendrier précis relatif aux "tranches A et B", notamment à propos de la réalisation des travaux, de la levée des réserves et de la fourniture du "dossier des ouvrages exécutés" requis par la D.R.A.C. pour payer les subventions ;
- d'un dossier complet, en bonne et due forme, prêt à être signé par moi, en vue d'obtenir l'autorisation de travaux requise pour la "tranche C" ; ce document est nécessaire pour pouvoir solliciter les subventions indispensables : tout cela traîne beaucoup trop !

Aucune date non plus pour la fourniture de l'étude relative à la plomberie (en aval de la chaudière au fuel que je souhaite - je le rappelle - déplacer avant le prochain hiver).

Ce n'est donc pas encore cette réunion de chantier du 3 juin 2026 qui me réconciliera avec les monopoles légaux mal contrôlés, comme celui des architectes du patrimoine.
(Début de citation)

De : Pierre-Paul Fourcade <penadomf@msn.com>
Envoyé : mercredi 10 juin 2026 05:47
À : arnaudpaquin architecte <arnaudpaquin.architecte@gmail.com>
Cc : Jacques BROCHARD ; C. F.
Objet : La Chaslerie - "Tranche A", "tranche B" et divers sujets connexes.

Monsieur,

La réunion de chantier du 3 juin dernier ne vous a pas permis, malgré mes demandes réitérées, de me transmettre les calendriers relatifs aux "tranches A et B". On peut même dire que le point n'a guère été abordé (cf https://www.chaslerie.fr/blog/message/61977).

Je suis donc amené à évoquer une nouvelle fois ces questions avec vous.

J'attends toujours en effet que vous me fournissiez enfin les calendriers demandés. Est-il besoin de vous rappeler les retards accumulés par rapport à ce qui était convenu :
x- livraison de la "tranche A" pour la venue du président MORIN en juillet 2025 ; cette tranche comportait notamment des menuiseries métalliques et la porte extérieure de l'arrière-cuisine ;
x- livraison de la "tranche B" demandée initialement pour fin mars 2026 puis repoussée avant le début de la saison des spectacles de 2026 à la Chaslerie. Désormais, trois des cinq spectacles du programme 2026 ont déjà eu lieu et la tranche reste dans les limbes, c'est-à-dire dans un "flou artistique" préoccupant.

Ne conviendrait-il pas de "resserrer les boulons" ?

Certes, j'apprécie toujours autant la grande sympathie que vous dégagez ainsi que vos incontestables compétences techniques qui font qu'avec vous, je ne perds guère mon temps, contrairement à ce qui m'est arrivé si souvent avec tant de vos confrères, titulaires comme vous, hélas, d'un monopole légal, ce dernier étant, de plus, mal contrôlé comme cela paraît vraisemblable.

En clair, outre ces questions de calendrier de réalisation des travaux à régler enfin avec rigueur et méthode (voir notamment https://www.chaslerie.fr/blog/message/62287 ou encore https://www.chaslerie.fr/blog/message/62289), je ne sais toujours pas :
x- au titre de la "tranche A" :
- si ma demande de vitres colorées pour certains fenestrous de la pièce à l'étage de la tour sud-ouest n'a pas été oubliée (pour un "effet de lanterne vénitienne");
- à propos de la porte de l'arrière-cuisine :
-- ce qui a été demandé au ferronnier pour rectifier ses pentures fautives et moches,
-- le dessin des clous (pyramide, à combien de côtés, ou cône ?),
-- ce qui est prévu pour la serrurerie,
-- ce qui est prévu pour le judas (forme précise ? vitre ? volet intérieur ?).
- le calendrier de levée des réserves,
- la date de fourniture du "dossier des ouvrages exécutés" ;
x- au titre de la "tranche B" :
- sur la porte principale, ce qu'il en est :
-- de la restauration de la barre,
-- du dessin des "polytechniciens",
-- du dessin précis des ferronneries,
-- du choix de la serrure,
-- du choix du (ou des) heurtoir(s) ;
- le calendrier de levée des réserves,
- la date de fourniture du "dossier des ouvrages exécutés" ;

Outre qu'ils ne sont pas satisfaisants en tant que tels, ces retards impactent mes possibilités de demandes de paiement des subventions, c'est-à-dire introduisent un aléa très important dans le financement du chantier que permettait d'espérer un succès remarquable (et parfaitement inédit ici, en 35 ans de chantier) en matière de collecte de subventions. Succès dont on ne peut ici qu'espérer qu'il se reproduise pour la "tranche C" (sujet abordé dans mon courriel d'hier soir).

J'espère que, sur tous ces points qui relèvent de votre mandat, vous saurez rapidement me fournir les réponses attendues.

Et je souhaite savoir quand aura lieu la prochaine réunion de chantier et si vous y convoquerez les artisans, ne serait-ce que pour m'éviter de devoir le faire moi-même.

Enfin, sur des sujets connexes, quand pensez-vous pouvoir me transmettre :
x- votre étude sur les circuits de plomberie et de chauffage à partir de la charretterie, de manière à desservir par vagues successives le bâtiment nord et le logis ;
x- une réponse à mes demandes sur :
- la suppression de la cloison intérieure au conduit de la cheminée nord du logis,
- le chemisage des cheminées (coordonnées d'un artisan),
- le dallage "à la Lavardens" de la salle-à-manger du logis (dessin, matériaux et artisan), voir à ce sujet https://www.chaslerie.fr/blog/message/61615 ainsi que https://www.chaslerie.fr/blog/message/61628.

Bien cordialement,

PPF

(Fin de citation)
Très mauvaises nouvelles hier après-midi du niveau des crédits laissés à la D.R.A.C. de Normandie pour faire son travail. Il paraît que les caisses ont été vidées et qu'il n'est plus accordé de nouvelles subventions. Même le paiement des anciennes poserait désormais problème.

Voici un signe avant-coureur supplémentaire de la faillite de l'Etat qui nous pend au nez. Je suppose qu'une très prochaine étape sera de sucrer une partie des retraites des "plus fortunés".

Bravo MACRON ! Décidément, ce fou furieux et manifestement dangereux nous laissera K.O. dans les cordes...

Et dire qu'il y a tout un tas d'abrutis qui, non contents d'avoir voté pour un tel tordu, n'ont toujours pas compris à quel point ce bonimenteur cinglé aura été, hélas pour le pays au-delà de mon insignifiante personne, une catastrophe absolue !

17 juin 2026.

17 juin 2026.

17 juin 2026.

17 juin 2026.

(texte à suivre ; ces photos tournées sont vraiment casse-pieds, je ne sais pas comment l'éviter.)

P.S. (à 21 heures) : En faisant une capture d'écran de l'icône de plus grande dimension de cette photo, on obtient ceci :

Pas mal de pixels ont disparu au passage alors que la photo de départ n'était déjà pas terrible.

Il faudrait que je change d'appareil-photo, mon téléphone portable étant manifestement dépassé par les évènements. D'autant plus, j'imagine, que l'objectif doit être sale.

Mais devoir naviguer entre les plus de 300 pages du mode d'emploi en ligne du "Canon", ça me casse vraiment les pieds !

P.S. 2 (du 18 juin 2026 à 7 heures) : Laissons un instant ces photos pourries de côté et parlons de la réunion de chantier d'hier.

J'avais donné rendez-vous à Arnaud PAQUIN à ma cantine favorite, à Dompierre, où j'ai commencé à reconstituer mes forces en absorbant trois desserts. Mais toujours pas le soufflé glacé au Grand-Marnier (ou au Calva, soyons Normands !) que j'exhorte de longue date le patron à remettre à sa carte, pour le reste le plus souvent tout à fait à mon goût.

Bref, il y avait trois questions à l'ordre du jour :

1 - La demande d'autorisation de travaux de la "tranche C" (menuiseries extérieures de l'aile ouest, de la cour et de la chapelle) :

Arnaud PAQUIN m'a rendu les bouquins du C.R.M.H. et le heurtoir que je lui avais communiqués et, surtout, m'a apporté un beau tirage-papier en "A3" de ses plans, avec le laïus de présentation correspondant, tout ceci en plus du "Cerfa" approprié et dument rempli.

Sur ledit laïus, je lui ai dit que je le trouvais de très bonne tenue et n'ai suggéré de modifications que marginales, à la question de la porte nord de la chapelle près.

De retour au manoir favori, Arnaud PAQUIN a réexaminé les portes de la chapelle, comme on le voit sur mes photos à la noix. Il est d'accord pour amender son dossier en y ajoutant, pour la chapelle, une porte nord à deux battants et du style de l'époque de la régence de Marie de Médicis (comme toujours, soyons précis !).

Ceci signifie que la pauvre Lucile, qui doit me bénir, va devoir se remettre à ses pinceaux (électroniques) et que j'irai à Avranches signer le dossier dès qu'il sera prêt.

2 - L'étude sur le chauffage du logis et du bâtiment nord :

Arnaud PAQUIN m'a remis, sous forme d'un plan en "A3', une première ébauche d'un de ses stagiaires à ce sujet.

C'est court, il faudra me faire beaucoup mieux. Sinon je ne vois pas très bien ce qu'un tel document apporterait au plombier.

3 - Les travaux en cours dans la tour sud-ouest :

J'ai laissé Arnaud PAQUIN et Guillaume ROY en débattre seuls car je ne tenais plus debout.

Au total, une réunion utile, on avance, même si je trouve qu'en cette période où l’État s'effondre, c'est trop lent.

P.S. 3 (du 18 juin 2026 à 20 heures) : Arnaud PAQUIN m'informe qu'il n'arrive pas à dessiner une porte à deux battants au nord de la chapelle. Il y aura donc un battant unique, entouré de ce que j'appelle les "rouflaquettes" statiques. Il paraît que ce sera néanmoins très beau.

La signature du dossier pourrait ainsi avoir lieu lundi à Avranches.
Par exception, je laisse la firme anglaise "Devon & Devon" me démarcher car je trouve leurs propositions très belles, même si hors de prix pour moi.

Aujourd'hui, j'ai reçu un message relatif à un "Family Home" à Florence,...

Devon & Devon.

... dont j'extrais les photos suivantes :

Devon & Devon.

Devon & Devon.

Devon & Devon.

Devon & Devon.

Devon & Devon.

Devon & Devon.

Devon & Devon.

Devon & Devon.

Devon & Devon.

Devon & Devon.

Je pense à la salle de bains à installer à l'étage de la tour nord-est et tout cela me plaît beaucoup sous deux réserves :
- la forme du lavabo car j'ai des idées très précises en la matière,
- l'implantation de la baignoire dans la chambre qui sera située au-dessus de la salle-à-manger.

Sur le premier point, la pudeur (mais oui, mais oui...) me retient d'en dire plus ce soir (d'autant que je pense avoir déjà exprimé mes idées en la matière dans un message qui serait à retrouver sur le site favori...).

Sur le second point, je me souviens qu'Arnaud PAQUIN a prévu une telle disposition pour la "chambre des tourtereaux" imaginée au 2ème étage du colombier où cela ne me poserait pas de problème, au contraire.

Je soumets ces idées pour avis à Carole ainsi qu'à Arnaud PAQUIN.

J'essayerai, quand je le reverrai, ce qui pourrait se faire dans les prochains jours (si j'ai bien compris), de demander également son avis à un Domfrontais qui est aussi Mexicain et dont j'aime beaucoup l'inspiration toute aztéquisante.
Réunion de travail cette après-midi au magasin "Aubade" de Flers à propos du futur cabinet de toilettes au rez-de-chaussée du bâtiment nord.

Carole n'était pas satisfaite de l'étroitesse de l'espace dévolu au lavabo selon le dernier schéma envisagé. Coincé entre la porte d'entrée dans la pièce et la cabine de douche, il est vrai que c'était devenu le parent pauvre de la pièce. Elle a proposé que, plutôt que d'installer la douche sur tout le mur du fond et sur une profondeur de 85 cm (ce que j'avais appelé l'"hypothèse B"), on cantonne la douche au fond à gauche de la pièce dans un quart de cercle de 90 cm de rayon (comme dans le cabinet de toilettes jouxtant ma chambrette), de manière à pouvoir installer un lavabo plus large au fond à droite de la pièce.

Mais cette idée ne peut être mise en œuvre car un montant de la cabine de douche empêcherait d'ouvrir le fenestrou.

Tout cela est un peu la quadrature du cercle : trop peu de m2 au sol, trop d'équipements dans la pièce, sans parler du radiateur sèche-linge électrique envisagé dernièrement en plus du reste. Il faut quand même pouvoir circuler.

On va tester une nouvelle idée : substituer à la belle porte d'entrée dans la pièce un dispositif coulissant, ce qui impliquerait d'amputer la profondeur de la pièce d'une bonne dizaine de centimètres.

Deux difficultés seraient alors à traiter :
- faire en sorte que, dans le corridor menant au petit salon, la nouvelle porte ne jure pas avec les deux autres, notamment en termes d'enfoncement dans le mur ; pour répondre à cette difficulté, examiner si un miroir coulissant ne serait pas une solution satisfaisante ;
- s'assurer que tout cela n'empêcherait pas le passage des tuyaux nécessaires à la cuvette de w.-c.

Vu que nous n'avons pas encore traité la question de l'effacement de tuyaux disgracieux au fond à gauche, au sol de la pièce, le dossier n'est pas encore suffisamment mûr pour que les travaux puissent être lancés.

Compliqué, tout ça !
Carole et moi, nous continuons à réfléchir à l'aménagement du cabinet de toilettes du rez-de-chaussée du bâtiment nord.

Raconter tout cela m'aidera à mettre de l'ordre dans mes idées, toujours confuses à ce stade.

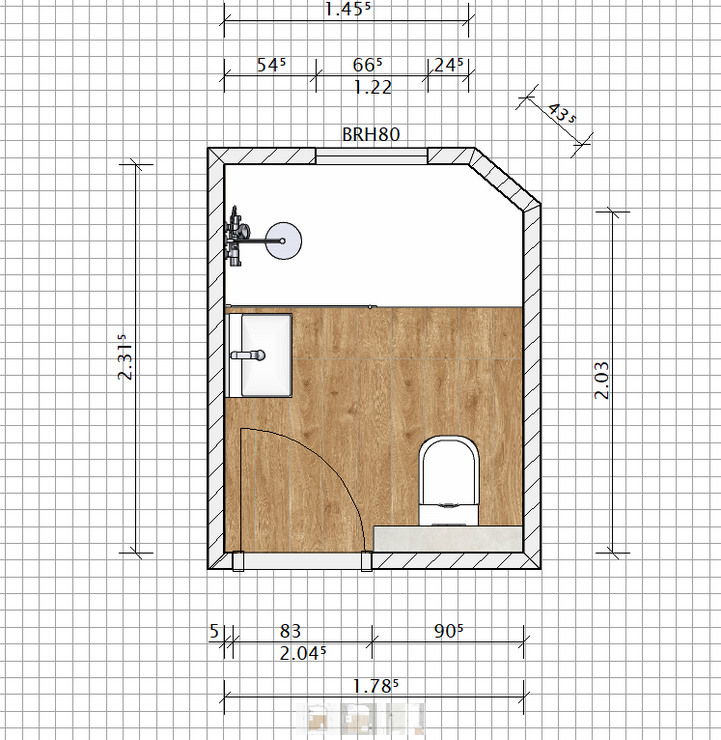

P.S. (du 25 juin 2026 à 1 heure 20) : Partons du seul plan fourni par "Aubade", le 3 juin dernier, à l'occasion de sa première proposition (dans le temps) d'aménagement de ce cabinet de toilettes...

... et commençons par donner un nom, de A à L, aux sommets et autres points importants du plan de la pièce :

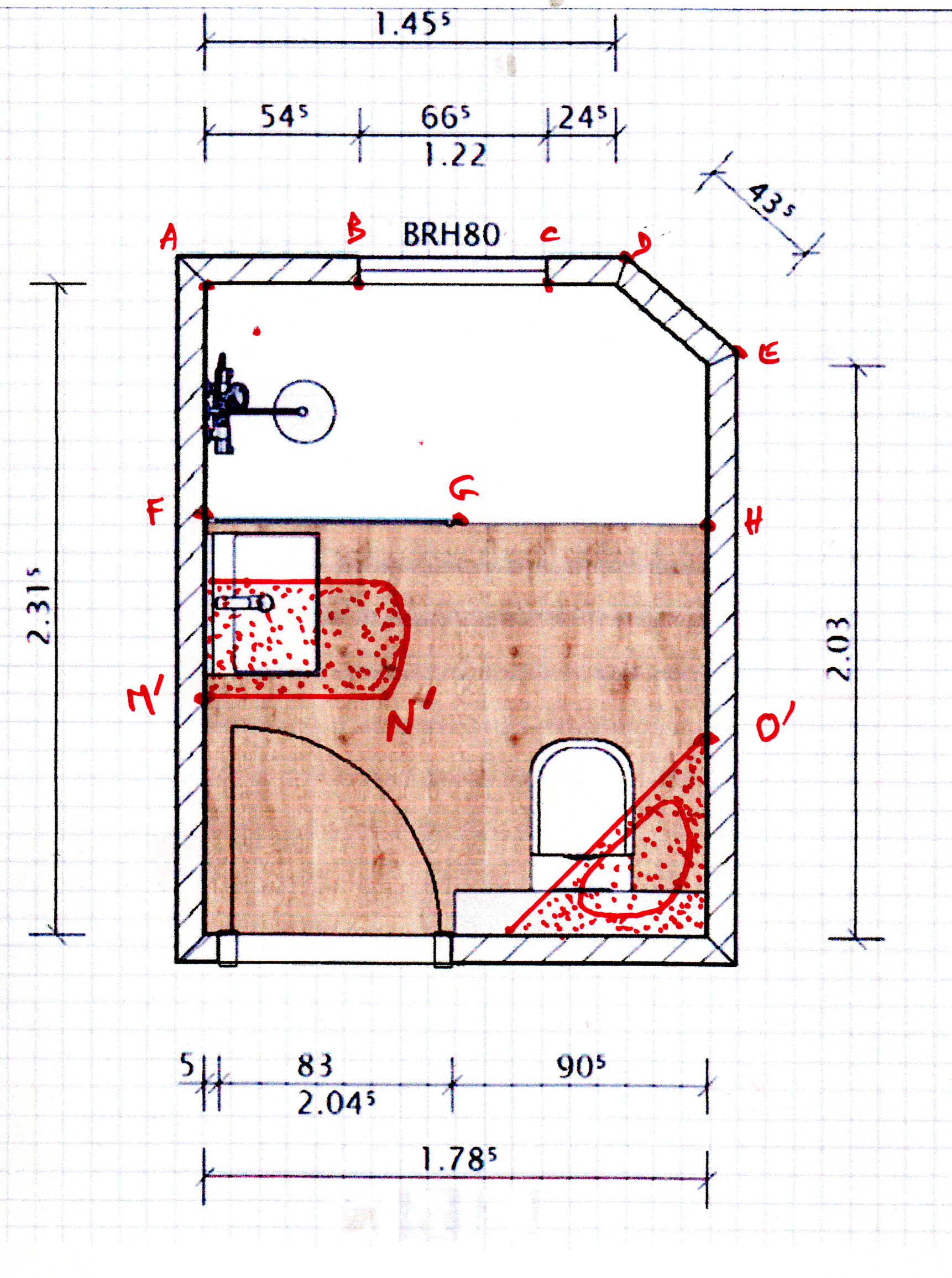

Ainsi, on entre actuellement dans ce (futur) cabinet de toilettes par la porte JK et on se trouve face au fenestrou BC.

La douche, de 85 cm de largeur (dont le bac serait taillé sur mesure, vu cette largeur et le coin DE biscornu) occuperait le secteur ADEHF ; prévue à l'italienne, elle serait fermée par une cloison translucide occupant au moins FG (FH si elle est coulissante, ce qu'"Aubade" nous recommande) ; on y entrerait en GH.

Voilà pour ce qui semble sûr. Tout le reste est discutable, étant entendu que Carole considère, à juste titre selon moi, que le lavabo proposé par "Aubade" est trop riquiqui (à peine 50 cm de large hors tout).

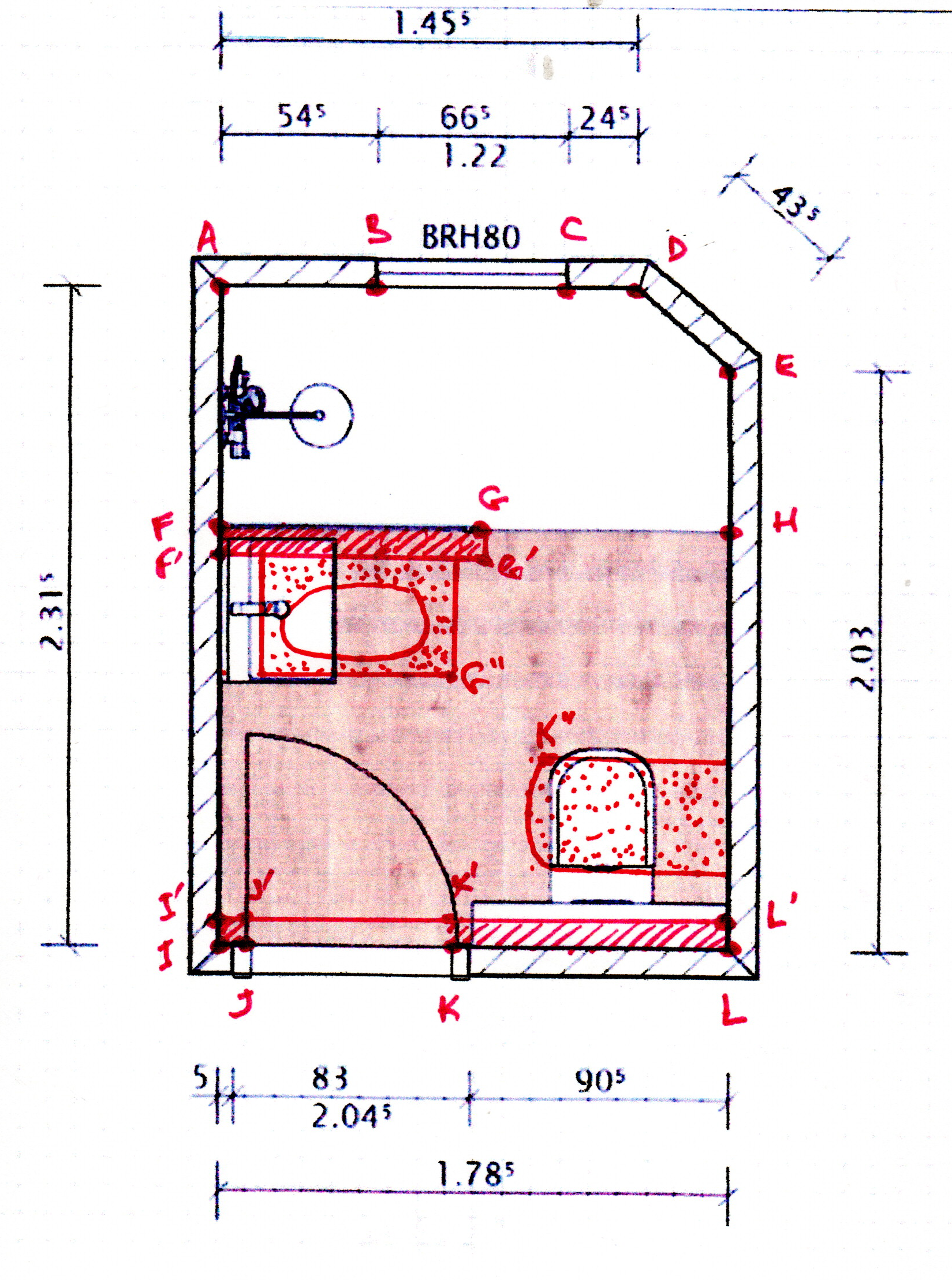

La substitution d'une porte coulissante J'K' (s'escamotant à l'intérieur de la cloison K'L'LK) à la porte d'entrée actuelle JK ferait perdre une dizaine de cm à la profondeur de la pièce (le plan I'L' étant substitué au plan IL) mais permettrait d'installer un lavabo beaucoup plus confortable si, par exemple, on pouvait l'adosser à une nouvelle cloison FGG'F' d'une dizaine de cm d'épaisseur :

Faisons un premier point d'étape à ce stade du raisonnement :
- au lieu de devoir installer le lavabo dans un espace riquiqui (si du moins on ne veut pas raboter les fesses de son utilisateur en entrant dans la pièce), on disposerait en F'G' d'un plan plus commode, de près d'un mètre de largeur, ce qui permettrait d'y adosser un lavabo de - mettons - 65 cm de largeur, qui serait donc beaucoup plus confortable (notamment pour une "personne à mobilité réduite", ce à quoi l'on doit également penser) ;
- pour ce qui est de la cuvette de w.-c., on pourrait penser à l'installer plutôt contre la cloison L'H (plus près de L' que de H), de manière à gagner un peu en accessibilité de la douche.

On aboutirait alors à quelque chose comme ceci :

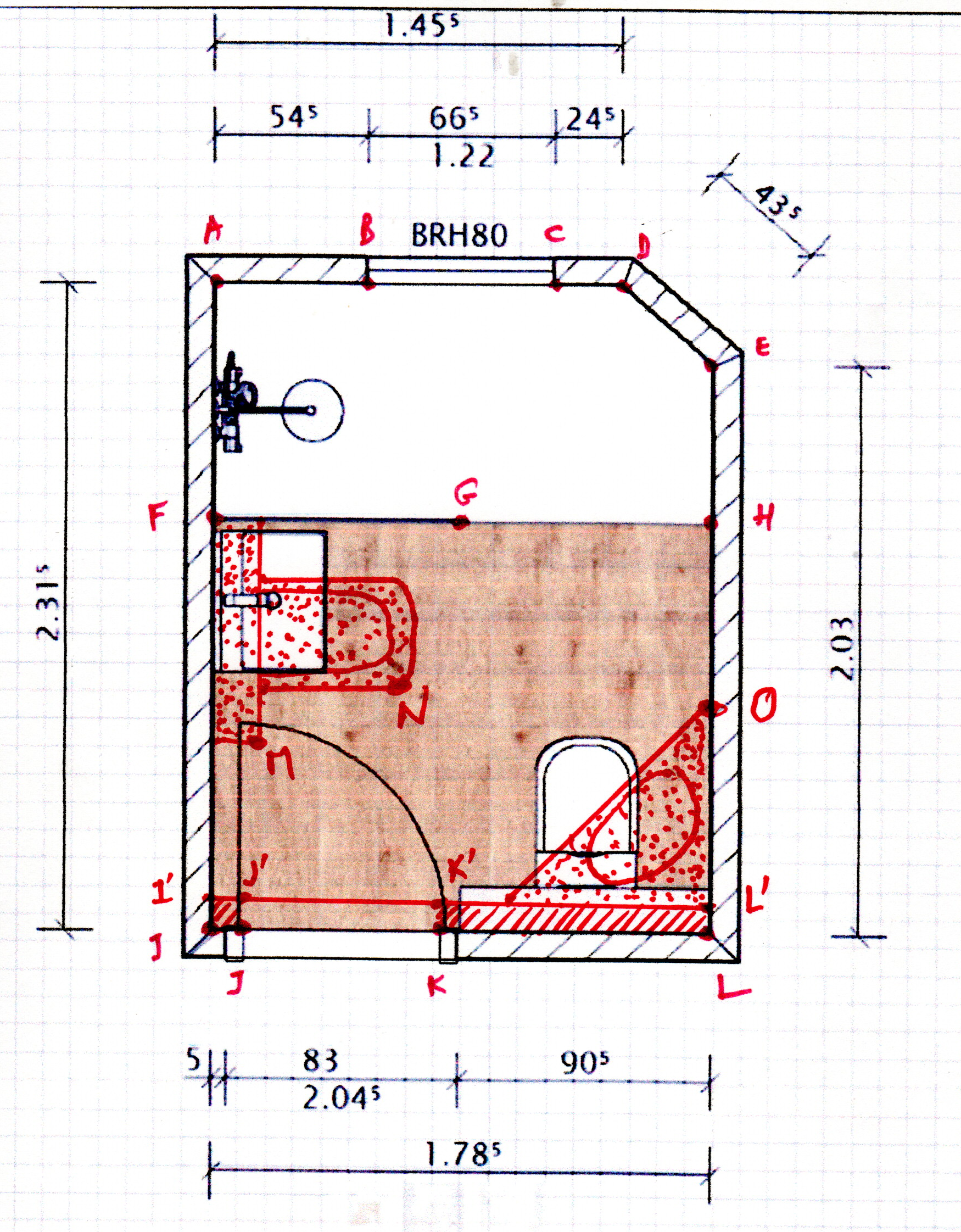

Ce dernier plan montre que l'accès à la douche imposerait de se mouvoir entre les points G" (angle du lavabo) et K" (angle de la cuvette). Comme ces points ne sont éloignés que de 40 cm à tout casser, on serait assurément passé de Charybde en Scylla.

Il faut donc trouver autre chose.

Je propose :

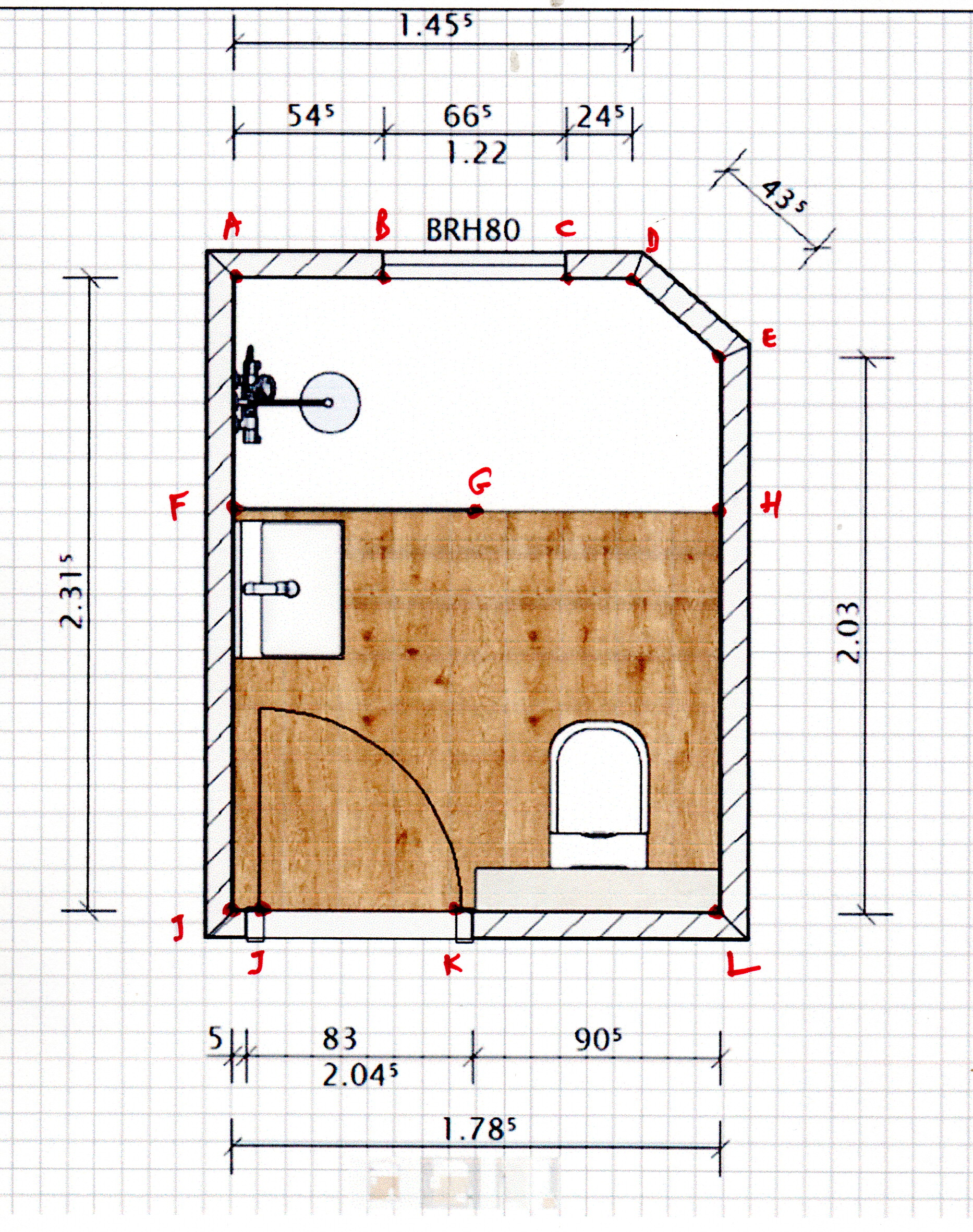

- d'installer la cuvette de w.-c. contre la cloison I'F ; ceci rendrait inutile le muret FGG'F' donc ferait gagner 10 cm précieux ;
- d'installer le lavabo dans l'angle L', ce qui imposerait vraisemblablement un lavabo sur mesure.

Voici donc ma dernière proposition à ce stade-ci du raisonnement :

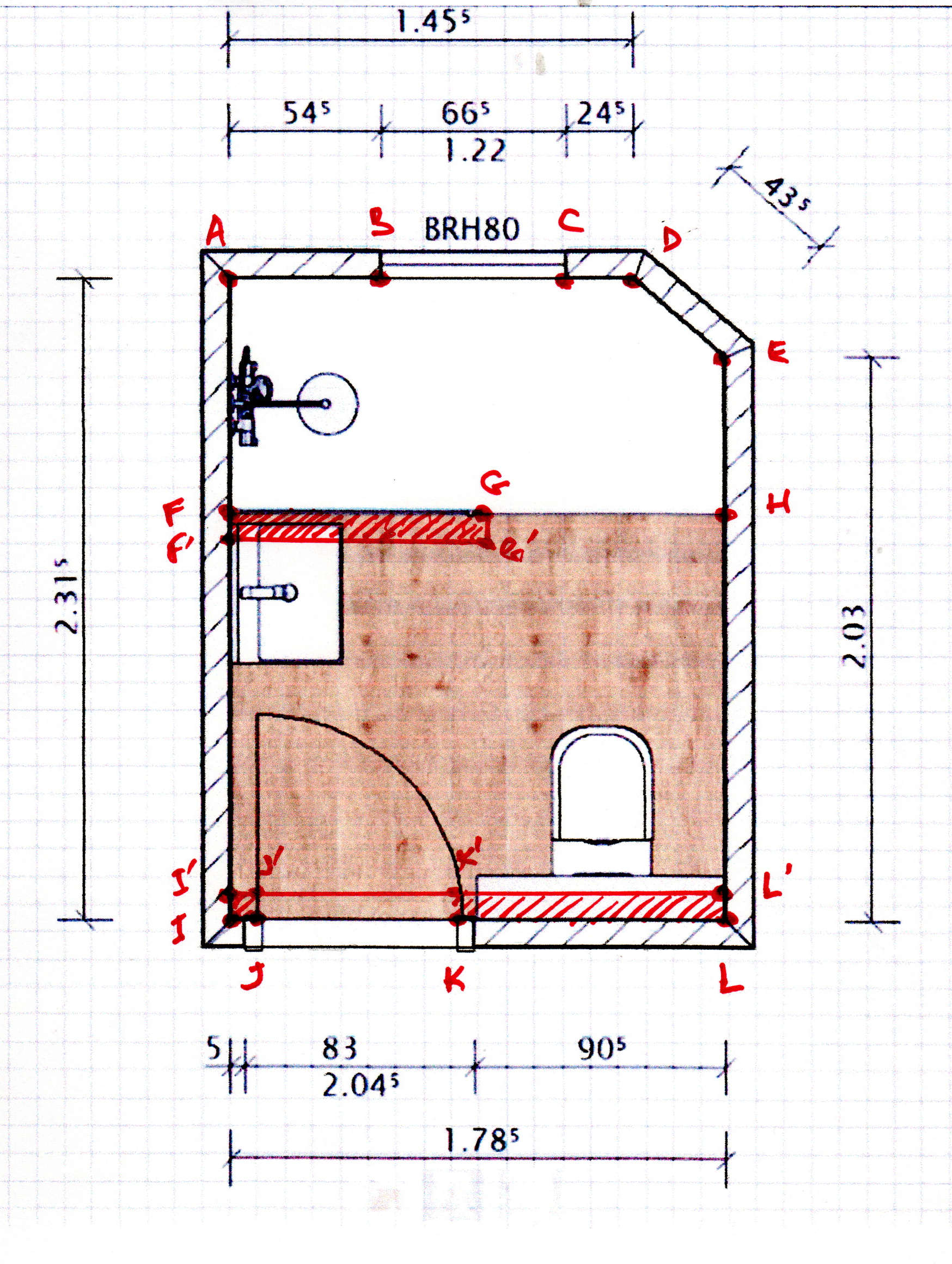

On voit que l'on disposerait de 75 cm pour passer entre la cuvette de w.-c. et le lavabo, ce qui est très nettement plus confortable que les 40 cm de l'hypothèse précédente.

Ceci dit, observant ce dernier schéma, je me dis qu'on pourrait faire l'économie de la porte coulissante, donc conserver l'actuelle dès lors qu'on simplifierait les choses entre les points F et M.

D'où ma dernière proposition pour l'instant :

Là, le passage entre la cuvette et le lavabo passerait à 85 cm : ce serait Byzance, me semble-t-il !

En revanche, il va falloir que je m'assure que le chauffage par le sol (déjà installé) n'empêcherait pas l'implantation de la cuvette de w.-c. dans le secteur FGN'M'.

Et, fort de ces réflexions, je pourrais tester utilement auprès d'"Aubade" le sérieux de cette dernière hypothèse (à ce stade). En particulier, en les interrogeant sur l'espace à laisser entre la cuvette de w.c. et la cloison (translucide) FG.

P.S. (du 25 juin 2026 à 3 heures 40) ; Vérification faite, on ne disposerait pas de plus de 10 cm de largeur au sol pour installer les fixations d'une cuvette de w.-c. suspendue :

18 avril 2011.

N'est-ce pas trop ric-rac ?

N.B. : La photo ci-dessus date du 18 avril 2011. Quinze ans de réflexion, cela vous semble-t-il assez ?

La bonne nouvelle est qu'on devrait pouvoir installer le lavabo sans trop de difficultés (si ce n'est que la cloison EL est, comme la cloison AI, des plus légères. Du "Siporex", de mémoire. Encore un point que je devrai vérifier avant de retourner chez "Aubade").
Au magasin "Aubade" de Flers, j'ai fait vérifier par Christel MARIE que mon dernier schéma pour la salle-de-bains du rez-de-chaussée du bâtiment nord...

est réalisable, notamment pour l'accroche de la cuvette suspendue. J'ai choisi les sanitaires et me suis fait établir un devis qui sera envoyé au plombier.

Dans l'immédiat, il faudra que :
- je remplace la menuiserie de chêne du fenestrou par une menuiserie qui ne craigne pas l'eau de la douche ; on supprimera à cette occasion le volet intérieur de chêne de ce fenestrou ;
- je fasse dégrossir la cloison de l'épaisseur du placo derrière la future cuvette de w.-c., ceci pour ne pas risquer de percer un tube du chauffage par le sol ;
- je fasse mettre un peu d'ordre dans la tuyauterie apparente au sol au fond à gauche de la pièce.

Ce sont là les préalables que je me fixe. Ils vont nécessiter que je prenne rapidement contact avec :
- un artisan pour changer la menuiserie du fenestrou ;
- un autre pour réaliser le meuble d'angle supportant la vasque à encastrer par-dessous
- et, idéalement, Igor pour qu'il réalise les travaux de maçonnerie qui nécessiteront un soin particulier.

P.S. (à 20 heures) : Igor est d'accord pour m'aider pour ces travaux ainsi que pour réaliser les dernières bandes de redressement du logis.

Par ailleurs, on s'est mis d'accord sur le coût du transport des dalles. Donc tout roule !
Dans la série des paperasses absurdes et chronophages, je verse cette réponse que je viens de faire à l'administration fiscale à la suite de l'obtention, le 28 novembre 2025 du permis de construire PC 061 145 25 00019 relatif à la cave de la Chaslerie :

Impossible d'indiquer sur leur formulaire déshumanisé à la con que :

- la nue-propriété de la cave appartient à une S.C.I. familiale dont mon aîné détient 99 % des parts, parts qu'il est d'accord pour me rendre, ce qui nécessiterait la signature d'un acte devant notaire, formalité dont il est trop fainéant pour s'acquitter et moi, trop convaincu du ridicule des gesticulations d'un Etat qui a perdu la boule pour consacrer davantage de temps à essayer de complaire à ses dernières lubies ;

- en l'état de mes réflexions portant notamment sur mes moyens financiers résiduels et sur la prochaine plus que probable faillite d'un Etat incapable d'assumer ses missions régaliennes les plus fondamentales, il est exclus que les travaux en question soient achevés avant trois ans, comme ce formulaire à la con m'oblige à en attester, ce qui me vaudra, si Dieu me prête vie, le plaisir de remplir un nouveau formulaire déshumanisé à la con des mêmes avant trois ans, et ainsi de suite jusqu'à ce que mort s'ensuive.
(Début de citation)

De : Pierre-Paul Fourcade <penadomf@msn.com>
Envoyé : lundi 6 juillet 2026 10:42
À : Cuisines BARBREL <contact@cuisinesbarbrel.fr>
Cc : C. F.
Objet : Re: PROJET TAJ MAHAL

Ok pour le 3 cm.
Le marbrier étant votre sous-traitant, c'est a vous de choisir, on jugera au résultat.

Envoyé à partir de Outlook pour Android
_____________________________________________________________________________________________

From: Cuisines BARBREL <contact@cuisinesbarbrel.fr>
Sent: Monday, 06 July 2026 10:22:32
To: 'Pierre-Paul Fourcade' <penadomf@msn.com>
Cc: C. F.
Subject: RE: PROJET TAJ MAHAL

Il est préférable de rester sur un 3 cm.

Un 2 + 2 cm changera le style de la cuisine.

Pour le voyage, tout dépend du marbrier….

Ghislain Barbrel

160 Impasse de La Vallée 61320 JOUE DU BOIS
02.50.45.91.64 - 06.14.44.54.03

contact@cuisinesbarbrel.fr

_____________________________________________________________________________________________

De : Pierre-Paul Fourcade <penadomf@msn.com>
Envoyé : lundi 6 juillet 2026 10:03
À : Cuisines BARBREL <contact@cuisinesbarbrel.fr>
Cc : C. F.
Objet : Re: PROJET TAJ MAHAL

Je souhaite d'abord que vous m'indiquiez quoi faire dans la niche, si l'on doit passer en 2x2 cm et avec quelle moulure ? Et auparavant que vous m'indiquiez le calendrier et le programme du nécessaire voyage à Vérone pour essayer de trouver le 3 cm conforme à la commande.

Envoyé à partir de Outlook pour Android
_____________________________________________________________________________________________

From: Cuisines BARBREL <contact@cuisinesbarbrel.fr>
Sent: Monday, 06 July 2026 09:07:51
To: 'Pierre-Paul Fourcade' <penadomf@msn.com>
Cc: C. F.
Subject: RE: PROJET TAJ MAHAL

Bonjour Monsieur Fourcade,
Quel marbrier souhaitez-vous faire intervenir pour votre cuisine ?
Préférez-vous travailler avec Décomarbre en région parisienne, ou souhaitez-vous passer par l'un de nos marbriers ?

Ghislain Barbrel

160 Impasse de La Vallée 61320 JOUE DU BOIS
02.50.45.91.64 - 06.14.44.54.03

contact@cuisinesbarbrel.fr

_____________________________________________________________________________________________

De : Pierre-Paul Fourcade <penadomf@msn.com>
Envoyé : lundi 6 juillet 2026 07:10
À : Cuisines BARBREL <contact@cuisinesbarbrel.fr>
Cc : C. F.
Objet : TR: PROJET TAJ MAHAL

Monsieur,

Combien de temps devrons-nous encore attendre vos réponses ? Et, surtout, la livraison de la cuisine commandée et largement réglée il y a longtemps déjà ?

PPF

(Fin de citation)
(Début de citation)

De : Pierre-Paul Fourcade <penadomf@msn.com>
Envoyé : lundi 6 juillet 2026 07:33
À : arnaudpaquin architecte <arnaudpaquin.architecte@gmail.com>
Cc : Jacques BROCHARD ; C. F. ; leboisne0564@orange.fr ; Alexandre Gury FER ART FORGE <agury@hotmail.fr> ; eremiaigor@yahoo.com ; RIALLAND Cyrille <rialland61@gmail.com> ; <emmanuel.lescuyer@orange.fr> ; LETERTRE Jean-Baptiste <jbletertre@jannelec.com>
Objet : La Chaslerie - Prochaine réunion de chantier

Cher Monsieur,

Avez-vous pu avancer dans l'organisation de la prochaine réunion de chantier ?

Je rappelle que, compte tenu de la problématique des demandes de paiement et de règlement des subventions obtenues, il serait souhaitable qu'y soient traitées :

1 - Au titre de la "tranche A", supposée terminée pour le 20 juillet 2025 :
- la levée des réserves sur les questions de menuiserie, maçonnerie et peinture restant en suspens, de même que le D.O.E. correspondant ;
- la pose de la porte extérieure de l'arrière-cuisine du bâtiment nord ;
- la pose des menuiseries métalliques prévues à ce programme ;
- la question du calendrier de la fin de cette tranche.

2 - Au titre de la "tranche B", demandée terminée pour la fin mars 2026 :
- la mise au point de la porte principale du logis ;
- la réalisation des bandes de redressement nécessaires ;
- la question du calendrier de la fin de cette tranche.

Par ailleurs, je crois me souvenir que vous êtes convenu que le document réalisé par votre stagiaire à propos de la problématique de la chaufferie et du chauffage du logis est insuffisant. Pensez-vous pouvoir nous fournir un document utile ?

Bien cordialement,

PPF

(Fin de citation)

P.S. (à 10 heures 40) : Arnaud PAQUIN vient de me téléphoner que la prochaine réunion de chantier aura lieu le 15 juillet prochain à 14 heures avec Sébastien, Igor et Alexandre. Je l'en remercie.
(Début de citation)

De : Pierre-Paul Fourcade <penadomf@msn.com>
Envoyé : vendredi 10 juillet 2026 18:19
À : C. F.
Objet : RE: La Chaslerie - (1) Porte extérieure de l'arrière-cuisine - (2) Réflexions sur le chauffage

Moyennement mais ça aurait pu être pire. Il est vrai que le sol actuel de cette partie de l'arrière-cuisine (ou plutôt l'absence de sol) limite beaucoup les appuis.

______________________________________________________________________________________________

De : C. F.
Envoyé : vendredi 10 juillet 2026 17:53
À : Pierre-Paul Fourcade <penadomf@msn.com>
Objet : Re: La Chaslerie - (1) Porte extérieure de l'arrière-cuisine - (2) Réflexions sur le chauffage

Travail étonnant qui mérite une visite de visu dès mon retour avec explications.

On se sent en sécurité avec une telle porte.

Est elle facile à ouvrir de l’intérieur ?

______________________________________________________________________________________________

Le ven. 10 juil. 2026 à 17:31, Pierre-Paul Fourcade <penadomf@msn.com> a écrit :

Pour info :

https://www.chaslerie.fr/blog/message/62767
https://www.chaslerie.fr/blog/message/62770

Bien cordialement,

PPF

(Fin de citation)
(Début de citation)

De : C. F.
Envoyé : mardi 14 juillet 2026 15:54
À : Pierre-Paul Fourcade <penadomf@msn.com> ; Arnaud PAQUIN ; Sébastien LEBOISNE
Objet : Re: Invitation: Rendez-vous de Chantier La Chaslerie - mer. 15 juil. 2026 2:15pm - 3:45pm (UTC+2) (penadomf@msn.com)

Ajout: cordons ou chaînettes à poser sur les volets/fenêtres sam et tour d’à côté pour pouvoir ouvrir sans prendre escabeau. Toutefois cela doit rester esthétique.

____________________________________________________________________________________________

De : Pierre-Paul Fourcade <penadomf@msn.com>
Envoyé : mardi 14 juillet 2026 14:49
À : leboisne0564@orange.fr; eremiaigor@yahoo.com ; <emmanuel.lescuyer@orange.fr> ; Arnaud PAQUIN <arnaudpaquin.architecte@gmail.com>
Cc : C. F. ; Jacques BROCHARD
Objet : RE: Invitation: Rendez-vous de Chantier La Chaslerie - mer. 15 juil. 2026 2:15pm - 3:45pm (UTC+2) (penadomf@msn.com)

Voici quelques points complémentaires auxquels je pense pour demain :

1 - Bâtiment nord :
- Réfection du calfeutrement du linteau de la porte d'entrée (maçon).
- Rectifier la pente d'un tuyau au sol de 2ème partie de l'arrière-cuisine (Igor).
- Sol provisoire à poser dans la 2ème partie de l'arrière-cuisine (Sébastien).
- Restaurer les vitrages défaillants (Sébastien).
- Fenestrou du cabinet de toilettes du RC (architecte) : vitrail ?
- Porte de séparation entre cuisine et arrière-cuisine (Mr SPOON).
- Revoir peintures (Mr SPOON).

2 - Tranche A :
- Levée des réserves (Sébastien, Igor, Mr SPOON).
- D.O.E. (architecte) ;
- Appui de la fenêtre est de la salle-à-manger (Igor) : résine à gratter.
- Rendre nettoyable le judas de la porte de l'arrière-cuisine (menuisier).
- Plus de pitons pour fixer la porte de l'arrière-cuisine (menuisier).
- Retrousser les clous de la porte de l'arrière-cuisine (menuisier).
- Calfeutrer la porte de l'arrière-cuisine, y compris au niveau du seuil (maçon).
- Peinture et huilage de la porte de l'arrière-cuisine (Mr SPOON).
- Faire un point complet sur les menuiseries métalliques (forgeron, maçon) : lieux, types de calfeutrement.

3 - Tranche B :
- Bandes de redressement des 4 fenêtres du salon (maçon).
- Plastique de la fenêtre du RC de la tour sud-ouest à remettre en place (Sébastien).

4 - Ailleurs :
- Chemisage intérieur de tous les conduits de cheminée (architecte).
- Sols en béton à l'étage du logis, voire à leurs combles, y compris dans les tours (architecte).
- Poteaux pour sécher le linge, à implanter derrière le fournil du manoir (maçon avec Aurélien).
- Livraison et pose des dalles pour la future terrasse nord de la cave (Igor avec Aurélien).
- Torchis à l'étage de la cave (Igor ou Cyrille, avec Aurélien).
- Traitement provisoire du bas de la porte des écuries (Sébastien).
- Dessus du muret de terrasse (Igor ou Cyrille ou Guillaume, avec Aurélien).
- Mur sud à l'étage de la tour SW (Guillaume ou Igor, avec Aurélien).
- Plan pour la chaufferie, le terrassier et le plombier (architecte).
- Plafond de la pièce du RC de la tour SW : compatibilité avec le linteau de la fenêtre (architecte).
- Isolation des combles du logis (architecte).

____________________________________________________________________________________________

De : Pierre-Paul Fourcade <penadomf@msn.com>
Envoyé : mardi 14 juillet 2026 13:14
À : Arnaud PAQUIN <arnaudpaquin.architecte@gmail.com>
Cc : C. F. ; Jacques BROCHARD
Objet : RE: Invitation: Rendez-vous de Chantier La Chaslerie - mer. 15 juil. 2026 2:15pm - 3:45pm (UTC+2) (penadomf@msn.com)

Je crois que le taulier est en congé. Mais on trouvera autre chose.

Je vous fais passer plus tard un pointage de choses supplémentaires à traiter.

Bien cordialement,

PPF
____________________________________________________________________________________________

De : Arnaud PAQUIN <arnaudpaquin.architecte@gmail.com>
Envoyé : mardi 14 juillet 2026 12:39
À : Pierre-Paul Fourcade <penadomf@msn.com>
Objet : Re: Invitation: Rendez-vous de Chantier La Chaslerie - mer. 15 juil. 2026 2:15pm - 3:45pm (UTC+2) (penadomf@msn.com)

Bonjour M. Fourcade, oui vous pouvez répondre mais ce n'est pas obligatoire. En tout cas c'est bon pour moi pour le dej avec vous dans votre cantine je pense...?

Bien cordialement,

Arnaud Paquin

Atelier PAQUIN architecte D.P.L.G
Architecte du patrimoine DSA école de Chaillot.
2, rue du collège 50300 AVRANCHES
tél: 02 50 26 01 32
arnaudpaquin.architecte@gmail.com
atelierpaquin.architecte@gmail.com

____________________________________________________________________________________________

Le mar. 14 juil. 2026 à 12:31, Pierre-Paul Fourcade <penadomf@msn.com> a écrit :

C'est bon pour moi meme si je ne sais pas repondre via ce systeme a la con.

Et pour le dej, en serez-vous ?

Envoyé à partir de Outlook pour Android
____________________________________________________________________________________________

From: Arnaud PAQUIN <arnaudpaquin.architecte@gmail.com>
Sent: Tuesday, 14 July 2026 11:51:10
To: agury@hotmail.fr <agury@hotmail.fr>; eremiaigor@yahoo.com <eremiaigor@yahoo.com>; leboisne0564@orange.fr <leboisne0564@orange.fr>; penadomf@msn.com <penadomf@msn.com>
Subject: Invitation: Rendez-vous de Chantier La Chaslerie - mer. 15 juil. 2026 2:15pm - 3:45pm (UTC+2) (penadomf@msn.com)
When: mercredi 15 juillet 2026 14:15-15:45.
Where: Manoir de la Chaslerie, 61700 Domfront en Poiraie, France; https://meet.google.com/hde-jgap-rqm

Rendez-vous de Chantier La Chaslerie

Participer avec Google Meet
Lien de la réunion
meet.google.com/hde-jgap-rqm
Ordre du jour :
Fin des travaux de la tranche A :
-pose de la porte nord,
-réglage des Ferronnerie
-pose des châssis pour les meurtrières
-calfeutrement des châssis et porte posés
Organisation des travaux de la tranche B :
-vérification, des modèles et de la fabrication des ferrures et fenêtres
-mise au point du calendrier :
- de dépose des menuiseries existantes du salon - de réalisation des bandes, de redressement par le Maçon
De pose des nouvelles menuiseries au rez-de-chaussée et à l'étage de pose.
Date
mercredi 15 juil. 2026 ⋅ 2:15pm – 3:45pm (Heure d’Europe centrale - Paris)
Lieu
Manoir de la Chaslerie, 61700 Domfront en Poiraie, France
Afficher le plan
Invités
Arnaud PAQUIN
- organisateur
agury@hotmail.fr
eremiaigor@yahoo.com
leboisne0564@orange.fr
penadomf@msn.com
Afficher les informations sur tous les invités
Répondre pour
penadomf@msn.com
Oui
Non
Peut-être
Autres options
Invitation de Google Agenda
Vous recevez cet e-mail, car vous participez à l’événement.
En transférant cette invitation, vous risquez d’autoriser tous les destinataires à envoyer une réponse à l’organisateur, à être ajoutés à la liste des invités, à inviter d’autres personnes indépendamment de l’état de l’invitation qu’ils ont reçue, ou à modifier votre réponse à l’invitation. En savoir plus

(Fin de citation)
Dernier état, avant la réunion de chantier du jour, de le liste des points à traiter (selon moi) :

Réunion de chantier très désagréable aujourd'hui.

Un an de retard par rapport au calendrier prévu pour la "tranche A" et, malgré cela, des flottements majeurs demeurent dans la conduite du chantier.

À propos de la levée des réserves, j'ai déclaré qu'il est inadmissible que la simple ouverture de fenêtres dont le coût, réglé, a été de l'ordre de 20 k€ l'unité soit encore entravée par des erreurs de conception et des insuffisances du suivi des réalisations.

L'architecte a alors explosé et fait mine de quitter la réunion.
Considérant que cette réaction était parfaitement déplacée en l'état du dossier, je suis parti.
Jacques BROCHARD, présent, a rattrapé l'architecte qui, si j'ai bien compris, demandera au ferronnier d'ajouter des poignées inédites aux crémones de la "tranche A".

J'attends le compte rendu de la réunion par l'architecte.

Inutile de parler du reste à ce stade.
(Début de citation)

De : Pierre-Paul Fourcade <penadomf@msn.com>
Envoyé : jeudi 16 juillet 2026 15:18
À : Arnaud PAQUIN <arnaudpaquin.architecte@gmail.com>
Cc : Jacques BROCHARD ; C. F.
Objet : RE: La Chaslerie - Réunion de chantier du 15 juillet 2026

Parfait, tout ce qui devait être dit me semble l'avoir été et ce qui avait été mal compris clarifié.

Bien cordialement,

PPF

_______________________________________________________________________________________________

De : Arnaud PAQUIN <arnaudpaquin.architecte@gmail.com>
Envoyé : jeudi 16 juillet 2026 15:00
À : Pierre-Paul Fourcade <penadomf@msn.com>
Cc : Jacques BROCHARD ; C. F.
Objet : Re: La Chaslerie - Réunion de chantier du 15 juillet 2026

Cher Monsieur Fourcade,
Je prends acte de votre réponse et comprends désormais qu’il y a eu une méprise sur le montant de 20 000 euros évoqué lors de la réunion.
Vous faisiez référence au coût approximatif de chacune des fenêtres, tandis que j’ai compris qu’il s’agissait du montant de mes honoraires. Cette confusion s’explique par (...).
Compte tenu du contexte dans lequel ce montant a été évoqué, immédiatement après une mise en cause de la maîtrise d’œuvre, j’ai donc naturellement pensé qu’il concernait ma rémunération. Il aurait suffi de préciser qu’il s’agissait du prix unitaire approximatif de chaque fenêtre pour éviter toute ambiguïté. Cette question peut donc être considérée comme close : il ne s’agissait que d’une méprise née de cette concordance de montants.
Il demeure toutefois que j’ai été particulièrement surpris par la vivacité des reproches formulés à mon égard. Ceux-ci ont commencé dans le grand salon et se sont poursuivis jusqu’au premier étage, devant la fenêtre présentant un défaut de fonctionnement, alors même qu’un travail important avait été accompli pour concevoir, coordonner et organiser correctement l’ensemble de cette opération.
Concernant la réception des travaux de la tranche A, j’avais effectivement préparé les procès-verbaux nécessaires, une première fois en vue d’une réception au mois de juillet, puis de nouveau pour le mois de septembre. Cette réception n’a cependant pas pu être organisée.
Elle a notamment été différée en raison de la porte nord, dont la composition a été sensiblement modifiée après l’autorisation de travaux. Cette évolution, intervenue à partir de l’automne 2025, a nécessité plusieurs mois de mise au point, d’échanges et de travail avec les artisans afin de tenir compte des orientations successivement retenues par la maîtrise d’ouvrage.
La réception ne pouvait pas davantage intervenir tant que les châssis des meurtrières n’étaient pas fabriqués. Or leur fabrication demeurait conditionnée à la signature préalable du devis correspondant par le maître d’ouvrage. Il ne s’agissait donc pas d’une absence de préparation de ma part, mais de l’impossibilité matérielle de réceptionner une opération dont certains ouvrages essentiels restaient à commander, à fabriquer ou à achever.
En marché privé, il est nécessaire d’organiser une réception unique et contradictoire de l’ensemble des corps d’état, afin d’éviter des points de départ différents pour les garanties. L’article 1792-6 du Code civil définit en effet la réception comme l’acte par lequel le maître d’ouvrage accepte l’ouvrage, avec ou sans réserves. Une réception séparée par lots reste juridiquement envisageable, mais elle constitue une dérogation qu’il est généralement préférable d’éviter.
Les conditions paraissent désormais réunies pour programmer cette réception à la fin du mois d’août ou au début du mois de septembre. Je vais donc reprendre contact avec l’ensemble des entreprises afin qu’elles terminent leurs interventions et remédient aux derniers dysfonctionnements dans les délais nécessaires.
Je prends également acte de votre demande concernant la plomberie. Je vous transmets le plan attendu relatif aux principes de distribution des réseaux, afin qu’il puisse être communiqué préalablement à M. Le Tertre pour l’établissement de son devis.
Comme indiqué précédemment, ce document constitue un plan de principe et de coordination. Il appartient désormais à M. Le Tertre de nous indiquer, après en avoir pris connaissance, s’il estime avoir besoin d’informations complémentaires pour chiffrer son intervention. En l’état, je ne suis pas en mesure de mobiliser davantage mes collaborateurs sur ce dossier, dont les études d’exécution ne relèvent pas de la mission actuellement définie.
Je souhaite naturellement que nous puissions désormais poursuivre cette opération dans un climat plus serein, en distinguant clairement les responsabilités respectives du maître d’ouvrage, du maître d’œuvre et des entreprises.
Bien cordialement,

Arnaud Paquin

Atelier PAQUIN architecte D.P.L.G
Architecte du patrimoine DSA école de Chaillot.
2, rue du collège 50300 AVRANCHES
tél: 02 50 26 01 32
arnaudpaquin.architecte@gmail.com
atelierpaquin.architecte@gmail.com

_______________________________________________________________________________________________

De : Pierre-Paul Fourcade <penadomf@msn.com>
Envoyé : jeudi 16 juillet 2026 13:55
À : Arnaud PAQUIN <arnaudpaquin.architecte@gmail.com>
Cc : Jacques BROCHARD ; C. F.
Objet : RE: La Chaslerie - Réunion de chantier du 15 juillet 2026

Monsieur,

Je vous prie de m'indiquer quand et où j'aurais, selon vous, évoqué devant les artisans des honoraires d'architecte de 20 000 € déjà réglés.

J'ai en revanche cité hier l'ordre de grandeur de 20 000 € à propos du coût moyen de chaque fenêtre (500/25). J'ai en outre rappelé que la réception des travaux de la "tranche A", promise pour juillet 2025, n'avait toujours pas été effectuée et qu'au demeurant, il était impossible d'ouvrir une fenêtre de l'étage, ce qui est parfaitement inacceptable (les autres de la "tranche A" nécessitant souvent, pour leur ouverture, des efforts anormaux et inattendus). J'ai donc fait part de ma vive insatisfaction et, compte tenu de ce qu'a été votre réaction, n'ai plus participé à la suite de la réunion.

Je comprends néanmoins que vous entendez poursuivre votre mission et vous en remercie. Il convient donc que vous preniez sans délai l'attache des artisans pour qu'utilement instruits par vous, ils fassent convenablement leur travail dans les délais indiqués et, bien entendu, sans prétendre, comme le forgeron, à des paiements à tout le moins prématurés en l'état du dossier.

S'agissant de la plomberie, je demanderai au plombier, à son retour (comme je vous l'ai indiqué, il combat des incendies de forêts en qualité de plombier volontaire), si le document de votre stagiaire lui suffit. J'en doute. Si votre intervention pour fournir un plan utile nécessite un complément de rémunération, je vous prie de le quantifier.

Cordialement,

PPF

_______________________________________________________________________________________________

De : Arnaud PAQUIN <arnaudpaquin.architecte@gmail.com>
Envoyé : jeudi 16 juillet 2026 13:26
À : Pierre-Paul Fourcade <penadomf@msn.com>
Cc : Jacques BROCHARD ; C. F.
Objet : Re: La Chaslerie - Réunion de chantier du 15 juillet 2026

Monsieur Fourcade,
Je fais suite à votre courriel ainsi qu’à la réunion tenue hier en présence des artisans.
Comme convenu, je vous adresserai le compte rendu de cette réunion en fin de semaine.
Concernant les deux devis complémentaires transmis par M. Gury, que j’ai eu au téléphone, je tiens à préciser qu’ils ne correspondent pas, selon moi, à des travaux supplémentaires résultant d’une modification de mes prescriptions.
Le premier devis concerne la reprise de la pose des clous de défense, qui a été réalisée de manière incorrecte par l’entreprise Menuiserie Leboisne. Les clous ont notamment été orientés vers l’intérieur, disposition qui est contraire à leur fonction. M. Lebois n’a sollicité ni le ferronnier ni l’architecte avant d’effectuer cette pose afin d’en vérifier le principe. La reprise de ce travail relève donc, en toute logique, de la responsabilité de l’entreprise qui l’a exécuté.
Le second devis concerne la mise en peinture des mastics. Il s’agit de travaux relevant du lot peinture et non de prestations supplémentaires liées à une évolution de la conception. Il convient donc de vérifier auprès de M. Lécuyer si cette finition était comprise dans son marché et s’il lui appartient de revenir peindre les mastics après leur mise en œuvre. Les devis initiaux ayant été établis directement à votre initiative bien avant mon intervention sur ces questions, il ne ressortait pas des documents transmis que cette prestation de peinture en aurait été exclue. Je ne peux donc accepter que la responsabilité de cette situation me soit imputée. Votre courriel évoque en effet deux devis comme portant sur des « travaux non prévus », alors que leur origine doit être examinée entreprise par entreprise.
Je souhaite également revenir très clairement sur le déroulement de la réunion d’hier. J’ai particulièrement mal accepté qu’il soit affirmé, devant l’ensemble des entreprises, que le défaut de fonctionnement d’une fenêtre résulterait d’un plan d’exécution que j’aurais mal établi. L’établissement des plans d’exécution des ouvrages de menuiserie ne relève pas de ma mission. Il appartient à l’entreprise de définir, vérifier et assumer ses propres dispositions d’exécution, avec une obligation de résultat quant au fonctionnement de ses ouvrages.
Le menuisier connaît ce dysfonctionnement depuis près d’un an sans avoir, jusqu’à présent, proposé de solution satisfaisante. La disposition qui doit maintenant être mise en œuvre résulte une nouvelle fois de mes recommandations, alors même que cette recherche de solution aurait dû être engagée depuis longtemps par l’entreprise concernée.
J’ai tout aussi mal accepté que le montant de mes honoraires, présenté comme étant de 20 000 euros déjà réglés, soit exposé devant les artisans et utilisé pour mettre publiquement en cause la qualité ou l’étendue de mon travail. Une telle remarque est déplacée et porte atteinte à la relation professionnelle indispensable à la bonne conduite du chantier. Je vous demande donc expressément que cela ne se reproduise pas.
Concernant le chauffage, le document qui sera transmis au plombier M. Le Tertre est un plan de principe destiné à arrêter et à rendre lisibles les choix retenus pour les distributions, les raccordements et les différents réseaux. Le plan localise notamment les réseaux de plancher chauffant et de radiateurs, les raccordements aux installations existantes, ainsi que les liaisons techniques vers la pompe à chaleur. Il remplit donc pleinement sa fonction de document de conception et de coordination.
Il ne constitue pas un plan d’exécution et n’a jamais été présenté comme tel. Aucun plan d’exécution de plomberie ou de chauffage n’est prévu dans ma mission. Le fait que j’aie fait réaliser un relevé scanner précis de l’ensemble des bâtiments ne transforme pas pour autant ma mission en mission d’exécution. Il appartient au plombier de dimensionner ses réseaux, de définir les diamètres, les pentes, les passages précis, les organes de réglage et l’ensemble des dispositions techniques nécessaires à la réalisation de son ouvrage.
Je rappelle en outre que ces travaux de chauffage et de chaufferie ne sont, à ce jour, pas formellement encadrés par une mission complémentaire. J’ai pourtant consacré un temps très important à l’analyse des devis, à l’étude des différentes solutions de chauffage et aux échanges avec les entreprises et la maîtrise d’ouvrage. Cette intervention a notamment permis de reprendre un dossier qui n’avait pas abouti malgré la mission précédemment confiée au bureau d’études Bee +.
Mon intervention a donc précisément pour objet de vous aider à clarifier le projet et à faire avancer une opération techniquement complexe. Il n’est pas acceptable que ce travail supplémentaire soit ensuite présenté comme insuffisant au motif que je ne produirais pas des documents qui ne relèvent ni de ma mission ni de la responsabilité habituelle de l’architecte.
Enfin, s’agissant des portes, il est inexact d’affirmer qu’aucune modification n’est intervenue. La porte nord a notamment été sensiblement modifiée après l’obtention de l’autorisation de travaux, à la demande de la maîtrise d’ouvrage. Comme je l’ai fait à plusieurs reprises sur cette opération, j’ai accompagné ces évolutions et recherché avec les entreprises les solutions permettant de les rendre réalisables.
Je suis naturellement disposé à poursuivre ma mission avec sérieux et dans l’intérêt du projet. Cela suppose toutefois que chacun assume clairement le champ de ses responsabilités et que les échanges demeurent respectueux. L’architecte ne peut être rendu responsable de toutes les insuffisances d’exécution, de tous les oublis des devis établis directement entre le maître d’ouvrage et les entreprises, ni de l’absence de réaction de certaines entreprises face à des désordres qu’elles connaissent depuis plusieurs mois.
Je vous serais reconnaissant par conséquent de modifier le ton adopté à mon égard et de veiller, pour la suite du chantier, à ce que les éventuelles difficultés soient examinées contradictoirement et avec les entreprises réellement concernées, sans mise en cause publique et injustifiée de mon travail.
Bien cordialement,

Arnaud Paquin

Atelier PAQUIN architecte D.P.L.G
Architecte du patrimoine DSA école de Chaillot.
2, rue du collège 50300 AVRANCHES
tél: 02 50 26 01 32
arnaudpaquin.architecte@gmail.com
atelierpaquin.architecte@gmail.com

_______________________________________________________________________________________________

Le jeu. 16 juil. 2026 à 11:25, Pierre-Paul Fourcade <penadomf@msn.com> a écrit :
Monsieur,

Compte tenu du calendrier et des questions évoquées, j'attends votre compte rendu de la réunion de chantier d'hier ainsi que, comme demandé, la version "pdf" du document communiqué à cette occasion sous forme d'un tirage en "A3" à propos du circuit de chauffage.

Pour pouvoir avoir la moindre utilité, notamment pour le terrassier, le plombier et le maçon, ce dernier document me semblerait devoir être complété, à tout le moins, par la coupe du cheminement des principaux tuyaux recommandés et nécessaires entre la charreterie et l'arrière-cuisine. Il y a là des problèmes de pente et de profondeur à éclairer, sans parler de la traversée d'éléments classés.

Comme vous avez signé disposer de relevés exacts au millimètre près, je ne doute pas que vous êtes en position d'apporter une réponse utile.

Par ailleurs, le ferronnier vient de nous transmettre deux devis complémentaires, d'un total de 3 606 € T.T.C., portant sur des travaux non prévus à ce jour, devis sur lesquels vos commentaires seraient les bienvenus, d'autant que tout cela aurait pu et dû être inclus dans le dossier subventionnable.

Cordialement,

PPF

(Fin de citation)
