De : Pierre-Paul Fourcade <penadomf@msn.com>
Envoyé : mardi 2 décembre 2025 11:54
À : Jean Baptiste LETERTRE <jbletertre@jannelec.com>; leboisne0564@orange.fr
Objet : La Chaslerie - Tuyauterie sous l'escalier du bâtiment nord

Monsieur,

Suite à votre demande, voici les photos que je viens de prendre sous l'escalier du bâtiment nord. L'électricien pose la boîte de fusibles aujourd'hui dans l'arrière-cuisine (d'où le capot ouvert) mais aura fini son chantier ce soir.

2 décembre 2025.

2 décembre 2025.

2 décembre 2025.

2 décembre 2025.

2 décembre 2025.

Je vous confirme être disponible pour vous recevoir les trois prochains jours.
Je signale toutefois que le menuisier a prévu de traiter le plafond demain. Mais vous avez la priorité dès lors que la chape devrait être coulée ce vendredi.

Je vous laisse vous coordonner avec Sébastien LEBOISNE. Si nécessaire pour vous, je le prie de décaler son intervention de deux ou trois semaines, le temps que la chape sèche suffisamment, ceci avant l'intervention du maçon pour les enduits muraux.

Cordialement,

PPF

(Fin de citation)
L'entropie a nettement reculé aujourd'hui dans le bâtiment nord (en clair, c'est moins bordélique que précédemment) :

2 décembre 2025.

Certes il reste un truc qui baille un peu, près du plafond...

2 décembre 2025.

... mais nul doute qu'on saura y remédier avant ou avec la pose du faux-plafond à venir.
Alors que je commençais à perdre pied dans le suivi du chantier favori, les annonces se sont enchaînées hier après-midi donnant à penser que, dès aujourd'hui, l'électricien terminerait son intervention...

3 décembre 2025.

... et le plombier installerait le circuit de chauffage par le sol de manière à ce que, dès demain, la dalle soit coulée dans la cuisine et la première partie de l'arrière-cuisine.

Le plombier était en effet très soucieux que Spidigon ne puisse, cette fois, avoir le temps de bouloter ses tuyaux.

Quand au menuisier, il me semble qu'on a repoussé sa venue de quelques jours, quand la dalle sera suffisamment sèche.

C'est du côté de l'enduit des murs de la cuisine et du faux-plafond de la première partie de l'arrière-cuisine que les choses traînent car je suis toujours en attente des devis promis, donc empêché de toper comme j'ai pu le faire avec le carreleur.

Enfin le cuisiniste m'a prévenu qu'il repasserait prendre quelques mesures car il a lancé la fabrication de manière à pouvoir livrer et installer son mobilier pour la mi-février 2026.

Du côté d'Arnaud PAQUIN, les choses me semblent en revanche tarder à démarrer, du moins si l'on pense au calendrier que je lui avais communiqué de longue date. Ceci tant à propos de la porte extérieure de la tranche A que du dessin des menuiseries et des ferronneries de la tranche B.
Les artisans concernés se retrouvent ainsi bloqués.
J'attends également la demande d'autorisation de travaux pour les menuiseries extérieures de l'aile ouest, de la cour et de la chapelle.
Nouveaux changements dans le planning immédiat du chantier :
- le plombier a décalé son intervention de 24 heures ;
- du coup, le maçon ne pourra couler sa chape que vendredi après-midi, ce qui devrait néanmoins suffire.

Pour ce qui concerne les travaux confiés à Julien ROBVEILLE, il se confirme que j'ai enfin trouvé un électricien compétent et presque suffisamment mobilisable à mes yeux. Ce que son compagnon, Sylvain, est en train de terminer est beau comme un camion bâché :

3 décembre 2025.

3 décembre 2025.

3 décembre 2025.

3 décembre 2025.

3 décembre 2025.

3 décembre 2025.

3 décembre 2025.

Ceci étant, ce n'est pas encore cette fois-ci que devraient être apportés quelques perfectionnements attendus :
- la remise en marche de la V.M.C. du cabinet de toilettes de l'étage du bâtiment nord,
- l'alimentation en électricité du lustre de la salle-à-manger du logis,
- la pose d'un plafonnier dans un dégagement du bâtiment nord.

P.S. (à 15 heures) : Sylvain me montre que le plafonnier est incomplet ; il manque une vis et, surtout, le socle.

Il a par ailleurs réussi le raccordement du lustre de la salle-à-manger...

3 décembre 2025.

. ainsi que la remise en marche de la V.M.C. (elle était juste encombrée par de la poussière qui bloquait les pales).

Donc un excellent travail à tous égards, digne du label "qualité FOURCADE" !

By appointment to his majesty PPF
Plusieurs déconvenues ce matin que je découvre aux côtés des deux compagnons de "JANNELEC" venus installer le circuit de chauffage par le sol :
- d'abord, impossible de rallumer la vieille chaudière ; une nouvelle fois, l'eau de pluie est entrée dans la citerne, ceci malgré tous les efforts antérieurs pour éviter la répétition de ce désagrément habituel ; le plombier qui avait installé ce système foireux (je ne sais plus qui c'était ni quand) n'était clairement pas une star ; le dernier plombier avant "JANNELEC", sans doute vexé d'avoir été supplanté, ne répond plus ;
- ensuite, après la fin de l'intervention de l'électricien, sont restés au sol deux tuyaux encombrants,...

4 décembre 2025.

... dus à un plombier oublié, et je ne me souviens pas davantage à quoi ils peuvent correspondre ; sous la gaine noire, l'un est bleu, l'autre rouge ; une recherche au moyen des dispositifs de back-office du site favori me montre que ces tuyaux étaient déjà là en 2017 mais auparavant ou pour le reste, c'est pour moi le trou noir :

2 août 2017.

Donc que va-t-on en faire ? On ne peut quand même pas laisser ce bazar joncher le sol ;
- tertio, il n'y a pas, sous l'escalier, la place suffisante pour que "JANNELEC" installe facilement son attirail ; donc nous aurons là un ratelier moche supplémentaire :

4 décembre 2025.

Tout ceci démontre, s'il en était besoin, qu'étaler un tel chantier sur plusieurs décennies, comme j'ai dû le faire ici, principalement en raison des limites de mes moyens financiers, n'est sans doute pas la meilleure façon de procéder, notamment quand le maître d'ouvrage a, comme moi désormais, dépassé l'âge où les neurones commencent à se déconnecter.
(Début de citation)

De : Pierre-Paul Fourcade <penadomf@msn.com>
Envoyé : jeudi 4 décembre 2025 14:57
À : Lucile Bourdin-Norgeot <lbourdin.apaquinarchitecte@gmail.com>; LEBOISNE Ebénisterie <leboisne0564@orange.fr>; arnaudpaquin architecte <arnaudpaquin.architecte@gmail.com> ; Alexandre Gury FER ART FORGE <agury@hotmail.fr>
Objet : RE: Menuiseries T2 - Chaslerie

Et il ne faut pas oublier non plus que les menuiseries extérieures métalliques des tours font partie de ces tranches A et B.

_______________________________________________________________________________________________

De : Pierre-Paul Fourcade <penadomf@msn.com>
Envoyé : jeudi 4 décembre 2025 12:03
À : Lucile Bourdin-Norgeot <lbourdin.apaquinarchitecte@gmail.com>; LEBOISNE Ebénisterie <leboisne0564@orange.fr>
Objet : Re: Menuiseries T2 - Chaslerie

Merci. Il faut aussi les nouveaux plans de la porte de l'arrière-cuisine (sur le modèle de la porte de l'atelier du ferronnier Gury).

Envoyé à partir de Outlook pour Android
_______________________________________________________________________________________________

From: Lucile Bourdin-Norgeot <lbourdin.apaquinarchitecte@gmail.com>
Sent: Thursday, December 4, 2025 11:57:09 AM
To: LEBOISNE Ebénisterie <leboisne0564@orange.fr>; Pierre-Paul Fourcade <penadomf@msn.com>
Subject: Menuiseries T2 - Chaslerie

Bonjour M. Leboisne,

Veuillez trouver ci-joints nos documents graphiques concernant les menuiseries de la tranche 2 du logis du manoir de la Chaslerie.

Vous souhaitant bonne réception

Cordialement

Lucile Bourdin-Norgeot
Collaboratrice d'architecte

Atelier PAQUIN  architecte D.P.L.G.
architecte du Patrimoine DSA Chaillot.

2, rue du Collège   50300 AVRANCHES
Tél.  02 50 26 01 32
atelierpaquin.architecte@gmail.com
lbourdin.apaquinarchitecte@gmail.com

(Fin de citation)
Les finitions de la tuyauterie et la purge de la citerne à fuel :

4 décembre 2025.

4 décembre 2025.

4 décembre 2025.

4 décembre 2025.

4 décembre 2025.

4 décembre 2025.

Ces compagnons ont également percé les trous pour aération dans le "Siporex", ce que le maçon (qui n'envoie toujours pas son devis) avait omis de faire :

4 décembre 2025.

Enfin, ils ont réussi à remettre en marche la vieille chaudière.

Donc eux aussi méritent le label "qualité FOURCADE" :

By appointment to his majesty PPF

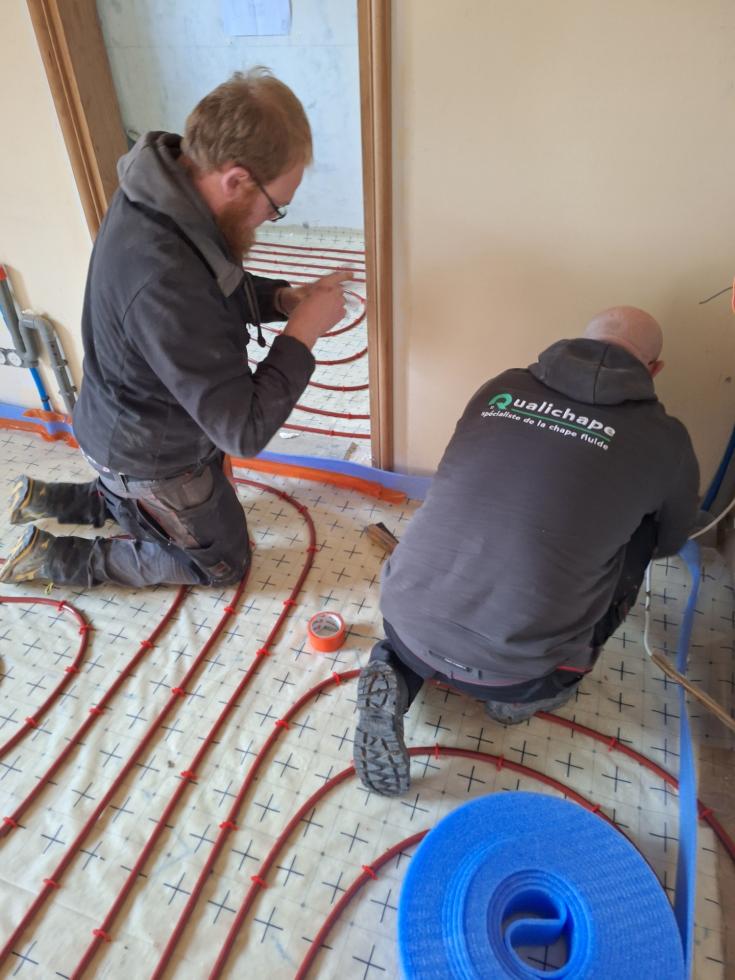

Arrivés en fin de matinée, les deux compagnons de "Qualichape" posent en périphérie de leur chantier la bande de mousse qui permettra à leur dalle de se dilater sans dégâts :

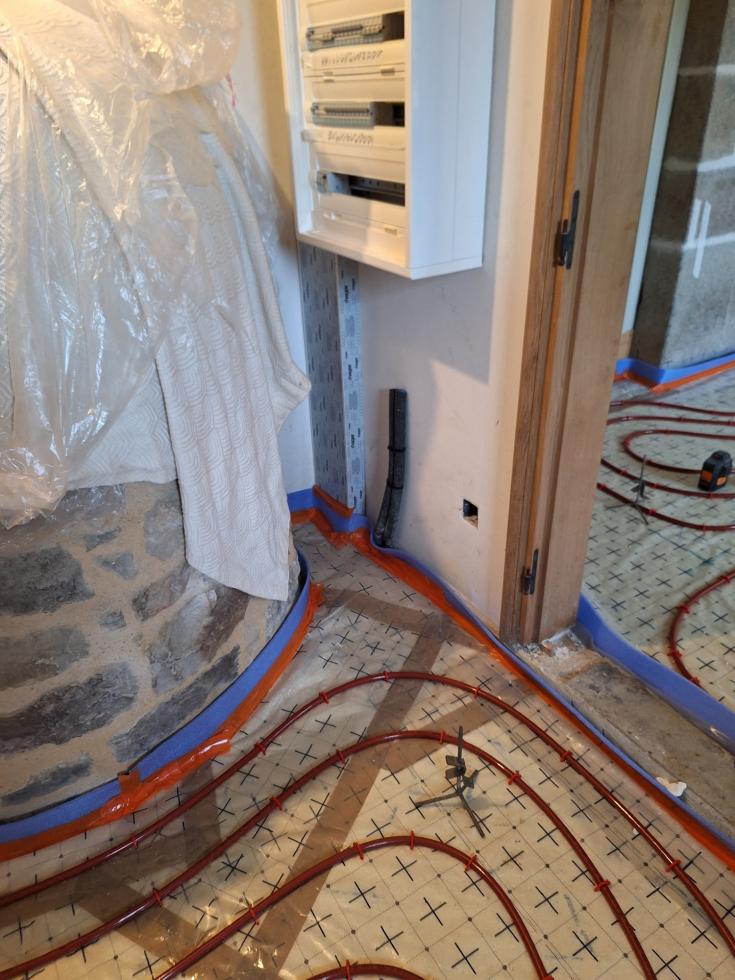

5 décembre 2025.

5 décembre 2025.

Je constate à cette occasion que les plombiers d'hier ont coupé les deux tubes noirs dont je n'arrive toujours pas à me rappeler pourquoi ils étaient en attente :

5 décembre 2025.

J'apprends que je pourrai marcher sur la chape dans 48 heures, qu'il faudra alors ouvrir un fenestrou pour l'évacuation de l'humidité et que Sébastien pourra revenir s'occuper du plafond d'ici quatre ou cinq jours, sans omettre d'appuyer alors son escabeau sur une planche pour en répartir la pression.

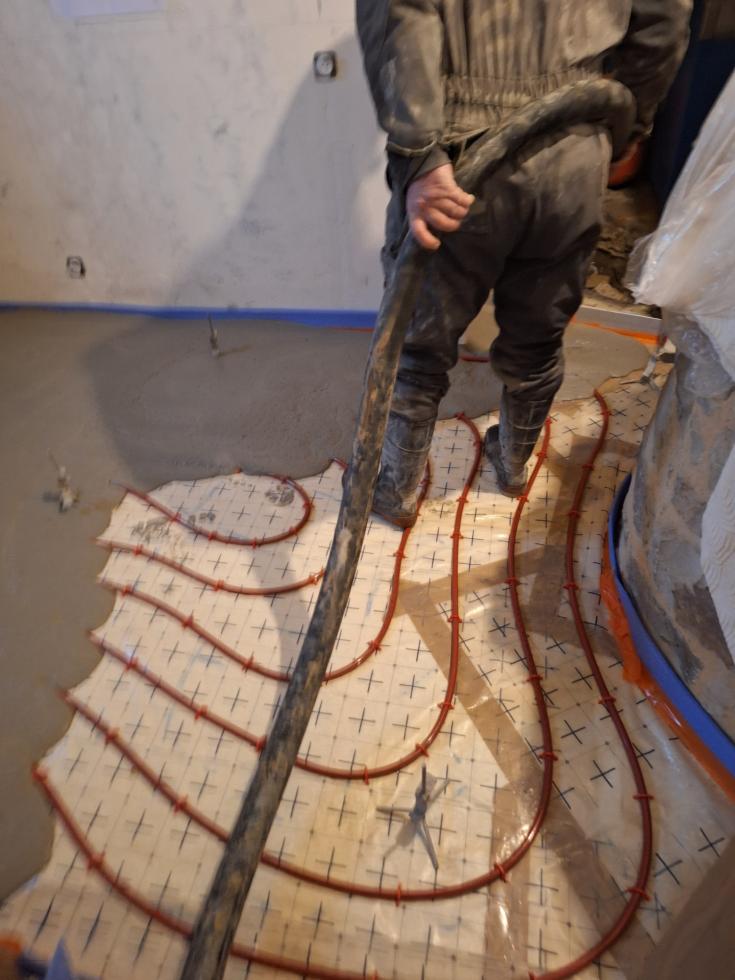

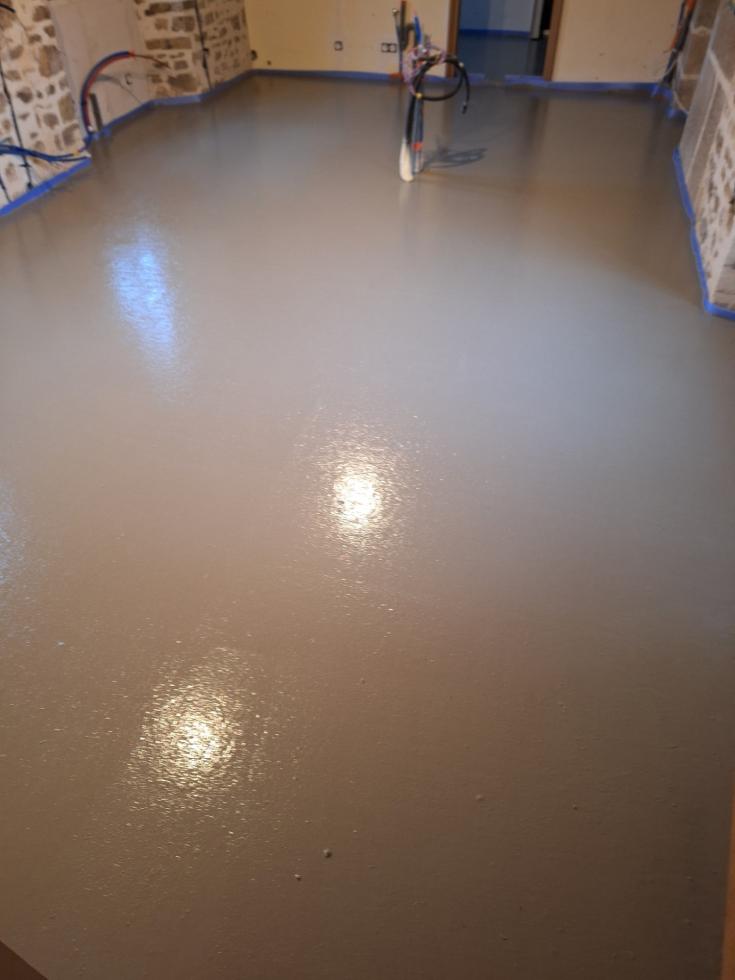

Coulage de la chape de la cuisine et de la première partie de l'arrière-cuisine :

5 décembre 2025.

5 décembre 2025.

5 décembre 2025.

5 décembre 2025.

5 décembre 2025.

Le devis inclut un ponçage dans quelques jours.

J'ai compris que la chape a 6 cm d'épaisseur et que le seuil actuel de la porte vers l'arrière-cuisine est 1 cm au-dessus de sa surface.
Pierre-Paul FOURCADE
rédigé le Mardi 9 Décembre 2025
Journal du chantier - Architecture-M.O. - Administration - Maçonnerie-carrelage - Bâtiment Nord
0
J'hésite encore sur le parti à adopter en matière d'enduits dans la cuisine. J'aimerais conserver la vue sur les granits encadrant la porte du passage vers la salle-à-manger du logis. Mais le cuisiniste insiste pour que je les enduise.

En tout état de cause :
- j'attends toujours des devis de maçonnerie,
- la pose de ces enduits est l'affaire de quelques jours
- et le cuisiniste vise une livraison de ses productions pour la mi-février.

Donc l'affaire peut encore flotter sans que ce soit gênant.
D'autant que, puisque la dalle du sol de la cuisine est désormais suffisamment sèche pour supporter le poids d'un homme, il n'est plus nécessaire de se lancer dans un gymkhana à travers étages et bâtiments pour atteindre la salle-à-manger du logis à partir des pièces à vivre du bâtiment nord. Et, sur le parcours, toutes les pièces bénéficient d'un éclairage électrique fonctionnel à défaut d'être définitif.

Bref, on prend son mal en patience. Ou du moins on essaye.
Réunion de chantier programmée pour le mardi 16 décembre prochain à 11 heures.

On fera notamment le point sur :
- la porte entre l'arrière-cuisine et l'arrière-cour ;
- le "D.O.E." de la "tranche A" ;
- le décor de la future porte principale ;
- les menuiseries métalliques du logis ,
- l'avancement de la préparation de la demande d'autorisation de travaux sur les menuiseries extérieures de l'aile ouest, de la cour et de la chapelle.
Julien ROBVEILLE est passé ce matin parfaire la présentation du tableau électrique installé dans l'arrière-cuisine :

10 décembre 2025.

10 décembre 2025.

10 décembre 2025.

La prochaine fois qu'il reviendra, il apportera deux spots pour choix dans la cuisine.

Je lui ai également demandé de remplacer, à l'étage, la ventilation de mon cabinet de toilettes. L'actuelle est beaucoup trop bruyante et ne m'inspire pas confiance.
